Händer just nu i projektet
Här uppdaterar vi löpande med information kring vad som händer i projektet, aktuella avstängningar och eventuella störningar.
Augusti 2025
-
Provisoriskt vatten på Rönndalsvägen från och med 25/8.
I och med röjningen av passagen mellan Rönndalsvägen och magasinet vid Stenbocks väg kommer man börja med provisoriskt vatten på Rönndalsvägen från och med måndag, den 25/8. Provisoriskt vatten innebär att man gräver ner en slang precis under ytan och kopplar in fastighetsägarens vatten på de provisoriska vattnet så man kan ta ordinarie ledning ur drift i och med att den ligger i vägen för de nya ledningarna. Vid vattenavstängningar meddelar VA-Gruppen dig som fastighetsägare om detta i god tid innan avstängningen. - Utskick gällande felkopplingar, etapp 2 och 3 är nu skickade till berörda fastighetsägare.
Om du berörs av en felkoppling och bor i etapp 2 och 3 kommer du att få en brev senast den 30 augusti 2025 med mer information om hur du som fastighetsägare går till väga för att åtgärda problemet. Om du inte har hört något från oss senast detta datum berörs du inte av en felkoppling. Har du en digital brevlåda (tex. Kivra) kommer informationen komma dit. I annat fall skickas informationen till din fysiska brevlåda.
Vid frågor kring informationen som skickats ut och felkopplade dagvattenledningar, kontakta:
Ingrid Edling
VA-chef på Vellinge kommun
040-42 50 00
ingrid.edling@vellinge.se
- Byggstart för etapp 1: 4/8 2025

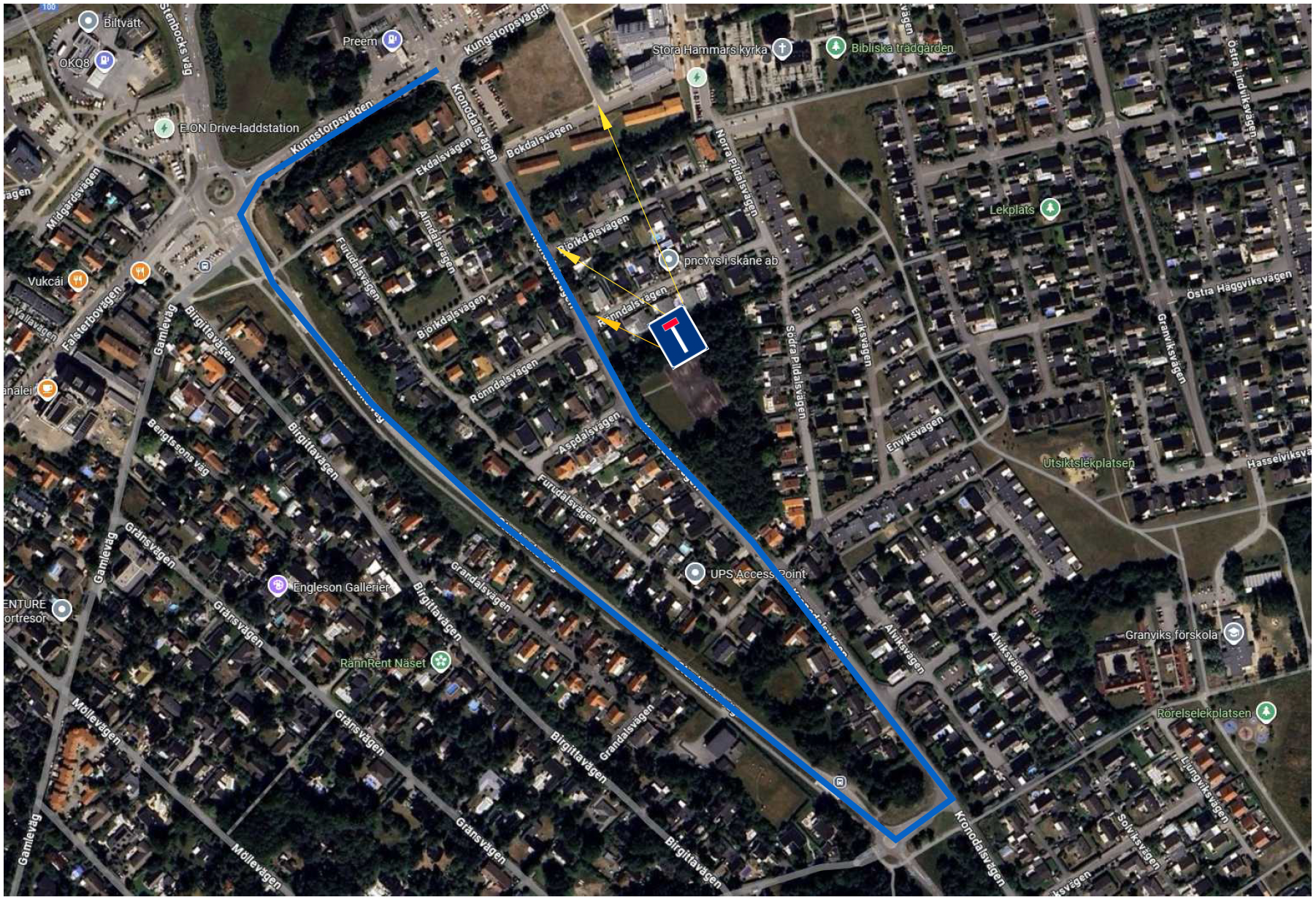

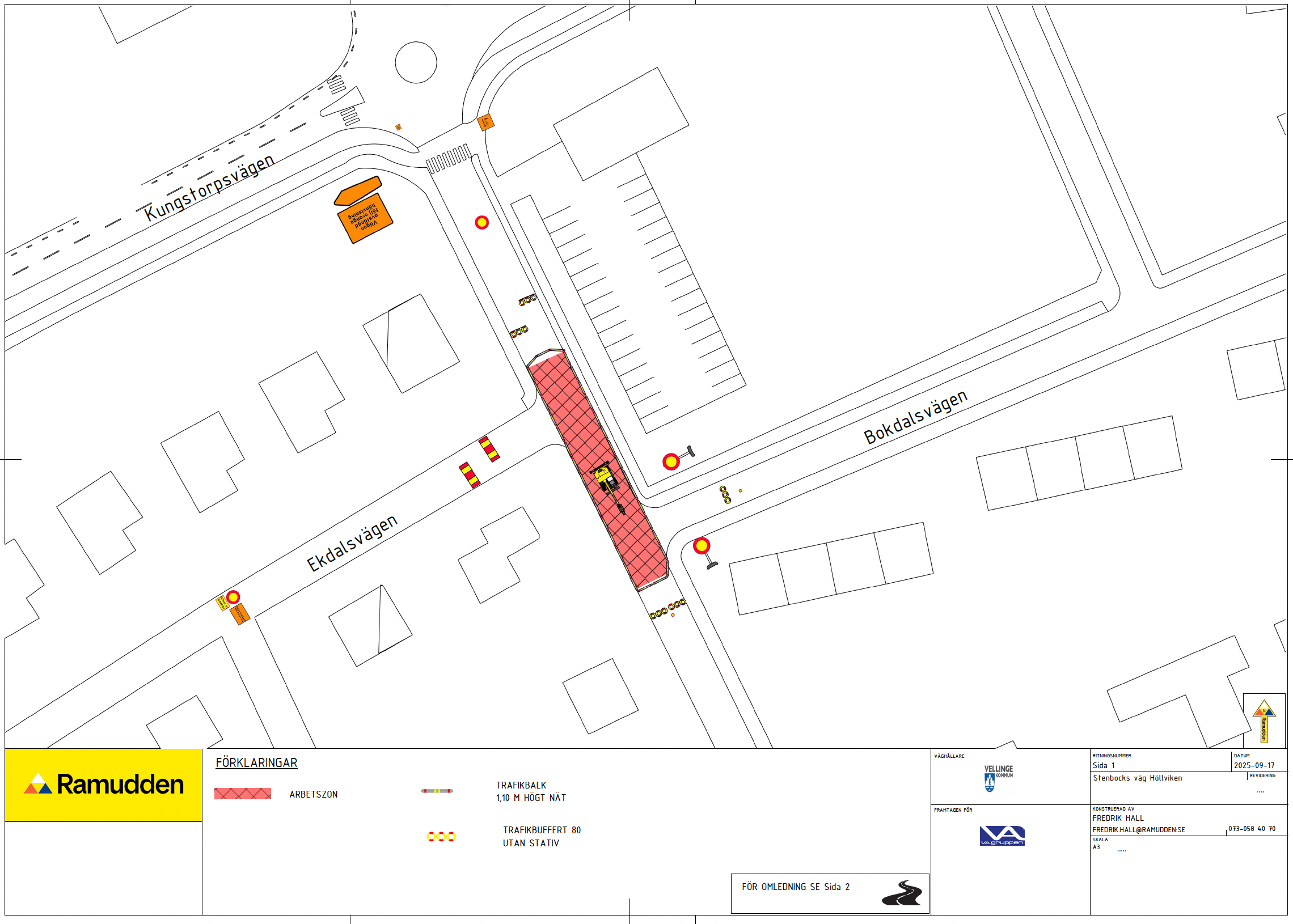

Preliminär tidplan för berörda gator i etapp 1, Kronodal hittar du här: - Kompletterande besiktningar av fastigheter för att utesluta felkopplade dagvattenledningar är nu genomförda av Rensman! Tack till alla fastighetsägare för gott samarbete.
Juli 2025
- Byggstopp under v.28-31 2025.
Juni 2025
- Besiktningar och vibrationsmätningar för samtliga fastigheter i etapp 1 är nu genomförda.
Tack till alla fastighetsägare för gott samarbete.
Maj 2025
- Besiktning och vibrationsmätning för samtliga fastigheter i etapp 1.
Under maj månad kommer kommunens ramavtalsleverantör inom vibrationsmätning, Wavecon att kontakta samtliga fastighetsägare i etapp 1 för inbokning av besiktning och vibrationsmätning av fastighet. Syftet med besiktningen är att säkerställa fastighetens skick och status inför projektstart. Besiktningen tar inte mer än ett par timmar och du som fastighetsägare behöver inte vidta några andra åtgärder efter besiktningen. OBS! Denna besiktning är inte kopplad till eventuella felkopplingar. - Upphandling av entreprenör för etapp 1 är nu klar.
Det blir VA Gruppen som kommer att genomföra arbetet. Preliminär byggstart är den 16/6 2025 för etapp 1. - Brevutskick till felkopplade fastigheter i etapp 1.
I bostadsområdet Kronodal finns det fastigheter som idag har felkopplade dagvattenledningar. Detta behöver åtgärdas genom en omkoppling till dagvattenledningen. Berörda fastighetsägare har under v.22 kontaktats via ett brevutskick från kommunen med information om hur man går till väga för att på bästa sätt åtgärda dessa problem. I utskicket står det också vem man kontaktar för olika frågor.
Vid frågor kring informationen som skickats ut och felkopplade dagvattenledningar, kontakta:
Ingrid Edling
VA-chef på Vellinge kommun
040-42 50 00
ingrid.edling@vellinge.se
April 2025
- Upphandling av entreprenör kommer vara klart i april 2025.
- Informationsmöte för de boende i Kronodal den 10 april, 18.00-19.30.
Frågor och svar från mötet kan du ta del av här.
Mars 2025
- Uppstartsmöte med Kronodal-Granviks samfällighetsförening.
