Vecka 7-9:
Just nu pågår finplanering av grönlandskapen runt om skolan, plattläggning, plantering och montering av lekutrustning. Grundläggning för utvändiga tegelmurar, komplementbyggnader och stålpelare är i gång. De större fasadarbetena är färdiga och kompletteringar med plåt och fasadskivor återstår.
I ellipsen gipsas de sista innerväggarna därefter följer installationer ovan undertak för fullt med EL, VS, Vent och Styr. Golven har flytspacklats i större delen av skolan och golvläggning i flyglarna har påbörjats.
Inredning och slutmontering av EL, VS, Vent fortskrider.
I storköket är golvbeläggningen färdig och montering av utrustning påbörjas snart.
I sporthallen monteras den sista panelen på väggarna, undertaken är snart färdiga där tätt följt av belysning och ventilationskanaler.
Tunga lastbilar rullar fortfarande med byggmaterial. Mossahusvägen är avstängd av NCC och det är endast vår byggtrafik som rullar här nu.
Vecka 46-48:
Aluminiumpartier i del 10 (elipsen) monteras just nu. Invändigt så pågår det gipsningsarbete med att bygga klassrummen, wc m.m. Installationer ovan undertak pågår för fullt med EL,VS, Vent och Styr. Målningsarbetet fortskrider samt undertaksmontage av bärverk. Golven flytspacklas och kakelarbeten har nyligen påbörjats i en del toaletter. Tätskiktsarbeten på tak är snart färdigt, nu pågår det sista på Del 50. Plåtarbeten på tak och fasad pågår.
Murningsarbetena fortskrider på Del 60 och Del 50. Mark håller på för fullt med utrustning, gabioner, finplanering och grönlandskapen runt om skola och fotbollsplan. Grundläggningsarbeten av hälften av förrådsbyggnaderna är färdig. De tunga transporterna med material så som betong och prefab har avslutats och nu blir det mer dagliga leveranser till arbetsplatsen. Dock tunga lastbilar fortfarande med bland annat byggmaterial och tegelsten.
Vecka 40-43:
Aluminiumpartier i del 10 (elipsen) kvarstår. Även invändigt så pågår det gipsnings arbeten med att bygga klassrummen, wc m.m.
Installationer ovan undertak pågår för fullt med EL,VS och Vent.
Målningsarbetet fortskrider samt undertaksmontage av bärverk och kakelarbeten pågår.
Arbeten med takkonstruktioner, papptak och plåt pågår. Murningsarbetena fortskrider och är klart på flygel 20. Del 50 och 60 pågår för fullt.
Mark jobbar med sina arbeten igen främst med att skapa grönlandskapen runt om skolan och med fotbollsplanen. Har nu även börjat med montering av utrustning m.m. Även utvändiga förrådsbyggnader har startat med grundläggningsarbeten och pågår.
De tunga transporterna med material så som betong och prefab har avslutats och nu blir det mer dagliga leveranser till arbetsplatsen. Dock tunga lastbilar fortfarande med byggmaterial och tegelsten m.m.
Vecka 37-40:
Fönstermontaget är avslutat och stora aluminiumpartier kvarstår. Även invändigt så pågår det gipsnings arbeten med att bygga klassrummen, wc m.m.
Installationer ovan undertak pågår för fullt med EL,VS och Vent.
Målningsarbete samt undertaksmontage av bärverk kommer starta inom kort.
Arbeten med takkonstruktioner, papptak och plåt pågår. Murningsarbetena fortskrider och är klart på flygel 30 är påbörjad och del 50 (sporthallen) kommer att påbörjas v. 38.
Mark kommer också att starta igång sina arbeten igen främst med att påbörja grönlandskapen runt om skolan och med fotbollsplanen.
Dom tunga transporterna med material så som betong och prefab har avslutats och nu blir det mer dagliga leveranser till arbetsplatsen. Dock tunga lastbilar fortfarande!
Vecka 34-37:
Stommen är färdig och det pågår att göra huset tätt innan höst och vinter.
Fönstermontaget är avslutat och stora aluminiumpartier kvarstår. Även invändigt så pågår det gipsningsarbeten med att bygga klassrummen, wc m.m.
Arbeten med takkonstruktioner, papptak och plåt pågår. Murningsarbetena fortskrider och är klart på flygel 40 och flygel 30 är påbörjad.
Mark kommer också att starta igång sina arbeten igen främst med att påbörja grönlandskapen runt om skolan och med optiplanen.
Dom tunga transporterna med material så som betong och prefab har avslutats och nu blir det mer dagliga leveranser till arbetsplatsen. Dock tunga lastbilar fortfarande!
Vecka 28-31:
Prefab är nu också färdiga och det håller på att ställas i ordning efter stomskedet. Stommen är färdig och det pågår att göra huset tätt innan höst och vinter.
Arbeten med takkonstruktioner, tätskikt och plåt pågår och likaså murningsarbeten fortskrider.
Ställning kommer att fortsätta byggas runt skolan
Mark kommer också att starta igång sina arbeten igen.
Dom tunga transporterna med material så som betong och prefab har avslutats och nu blir det mer dagliga leveranser till arbetsplatsen. Dock tunga lastbilar fortfarande!
Bygget kommer hålla stängt v. 30-31
Vecka 26-28:
De sista betongväggarna är nu gjutna. Nu kvarstår några veckor på etapp två av prefabmontaget och sedan är stommen klar.
Arbeten med takkonstruktioner, tätskikt och plåt pågår och likaså murningsarbeten.
Montage av aluminiumpartier pågår samtidigt som det vanliga fönstermontaget fortskrider.
Ställning kommer att fortsätta byggas runt skolan.
Invändigt så har arbetet startat med innerväggar.
Vecka 23–25:
Gjutning av väggar på plan 2 är färdigställt på flygel 10, 20, 30, 40 och 50. Just nu pågår gjutning av väggar på plan 2 del 60 (storkök och matsal).
Etapp 2 av prefabmontaget pågår och även montage av smideskontruktionen till sporthallen. Betongläktarna i sporthallen pågår.
Arbeten med takkonstruktioner pågår arbeten och med plåt och tätskikt har startat.
Under vecka 23 påbörjas även murning av fasaden.
Montage av aluminiumpartier och taklanterniner pågår samtidigt som det vanliga fönstermontaget fortskrider.
Ställning kommer att fortsätta byggas runt skolan.
Vecka 20–22:
Gjutning av väggar på plan 2 är färdigställt på flygel 20, 30, 40 och 50. Just nu pågår gjutning av väggar till atriumet på plan 2 i ellipsen.
Etapp 2 av prefabmontaget har startat och snart startar även montage av smideskontruktionen till sporthallen.
Arbeten med takkonstruktionen pågår och inom kort startar även en del plåtarbeten.
Montage av aluminiumpartier och taklanterniner på flygel 40 kommer också snart att dra i gång samtidigt som det vanliga fönstermontaget fortskrider.
Ställning kommer att fortsätta byggas runt skolan.
Markarbeten pågår för att förbereda inför kommande finplanering.
Det kommer att fortsätta gå tunga transporter med material och från arbetsplatsen


Vecka 17-19
Gjutning av väggar på plan 2 är färdigställt på flygel 40 och flygel 50 (sporthallen). Gjutning pågår på flygel 20 och 30.
Fönstermontage har startat samt andra diverse förberedande arbete inför att få skolan tät. Arbeten med takkonstruktion har också påbörjats på flygel 40.
En del ställning har börjat byggas runt skolan.
Sista etappen av prefabmontage kommer att starta vecka 18.
Det kommer att fortsätta gå tunga transporter med material och från arbetsplatsen.
Vecka 14-16
Gjutning av väggar på plan 2 i flygel 30 har påbörjats.Inom kort påbörjas även gjutning av väggar på plan 2 i idrottshallen (flygel 50).
Under de kommande veckorna kommer även fönstermontage att starta tillsammans med andra diverse förberedande arbete inför att få skolan tät. Mindre takarbeten kommer också att starta på flygel 40.
En del ställning har också börjat byggas runt skolan.
Det kommer att vara några veckors uppehåll på prefabmontaget efter att bjälklaget blivit lagt över plan 2 på flygel 40.
Det kommer att fortsätta gå tunga transporter med material och från arbetsplatsen.”
Vecka 11–13
Gjutning av väggar på plan 2 i flygel 40 har påbörjats.
I flygel 60 som skall bli storkök är nu grundplattan gjuten. Ytterligare en kran finns nu på arbetsplatsen för gjutningar av väggar i denna flygel.
Prefabmontaget är i full gång och det monteras smidesstomme, bjälklag och trappor.
Det kommer att fortsätta gå tunga transporter med material och från arbetsplatsen.



Vecka 08–10
I flygel 50 som ska bli idrottshall är grundplattan färdiggjuten och gjutning av väggar pågår.
I flygel 60 som skall bli storkök, pågår arbeten med grundplattan som inom de närmaste veckorna kommer att gjutas.
Prefabmontaget är i full gång och det monteras smidesstomme, bjälklag och trappor.
Inom kort kommer gjutning av väggar på plan 2 i flygel 40 att påbörjas.
Markentreprenörerna arbetar med återfyllning av massor.
Det kommer att fortsätta gå tunga transporter med material och från arbetsplatsen.
Pågående arbeten vecka 03–05:
I flygel 50 som ska bli idrottshall är den första gjutningen av plattan färdigställd. Det pågår arbeten med sulor och fundament och det förbereds för fullt inför kommande gjutningar av plattan.
I flygel 60 som skall bli storkök, pågår arbeten med inre VS samt arbeten med sulor och armering.
Markentreprenörerna fortsätter arbetet med att lägga ner dagvattenledningar runt skolan samt att avsluta de sista etableringsarbetena. Det kommer att fortsätta gå tunga transporter med material och schaktmassor till och från arbetsplatsen i ett antal veckor till.
I slutet på januari kommer den första leveransen med prefab och då påbörjas etapp 1 med montage av bjälklag och smidesstomme.
Pågående arbeten vecka 48–52:
Nu är även betongväggarna på första plan i flygel 30 färdiggjutna och väggarna i flygel 20 har påbörjats.
I skolans mittdel, i den s.k. ”Ellipsen”, startar gjutning av plattan under vecka 48.
I flygel 50 som ska bli idrottshall pågår arbeten med inre VS och sulor och fundament.
I flygel 60 som skall bli storkök, pågår arbeten med inre VS samt arbeten med sulor och armering.
Markentreprenörerna fortsätter med arbetet att lägga ner dagvattenledningar runt skolan och det som ska bli skolans parkering förbereds. Framöver kommer det fortsätta att gå tunga transporter med material och schaktmassor till och från arbetsplatsen.
I januari kommer den första leveransen med prefab och då påbörjas etapp 1 med montage av bjälklag och smidesstomme.
Pågående arbeten vecka 45–48
Betongväggarna på första plan i flygel 40 är färdiggjutna och det är dags att börja med väggarna i flygel 30.
Bottenplatta i flygel 20 är också färdiggjuten.
I skolans mittdel, i den s.k. ”Ellipsen”, pågår gjutningar av fundament och läggning av cellplast för att färdigställa inför gjutning av plattan.
I flygel 50 som ska bli idrottshall pågår arbeten med inre VS och så småningom kommer det att startas arbeten med sulor och fundament även här.
Markentreprenörerna fortsätter med arbetet att lägga ner dagvattenledningar runt skolan och det som ska bli skolans parkering förbereds. Framöver kommer det fortsätta att gå tunga transporter med material och schaktmassor till och från arbetsplatsen.

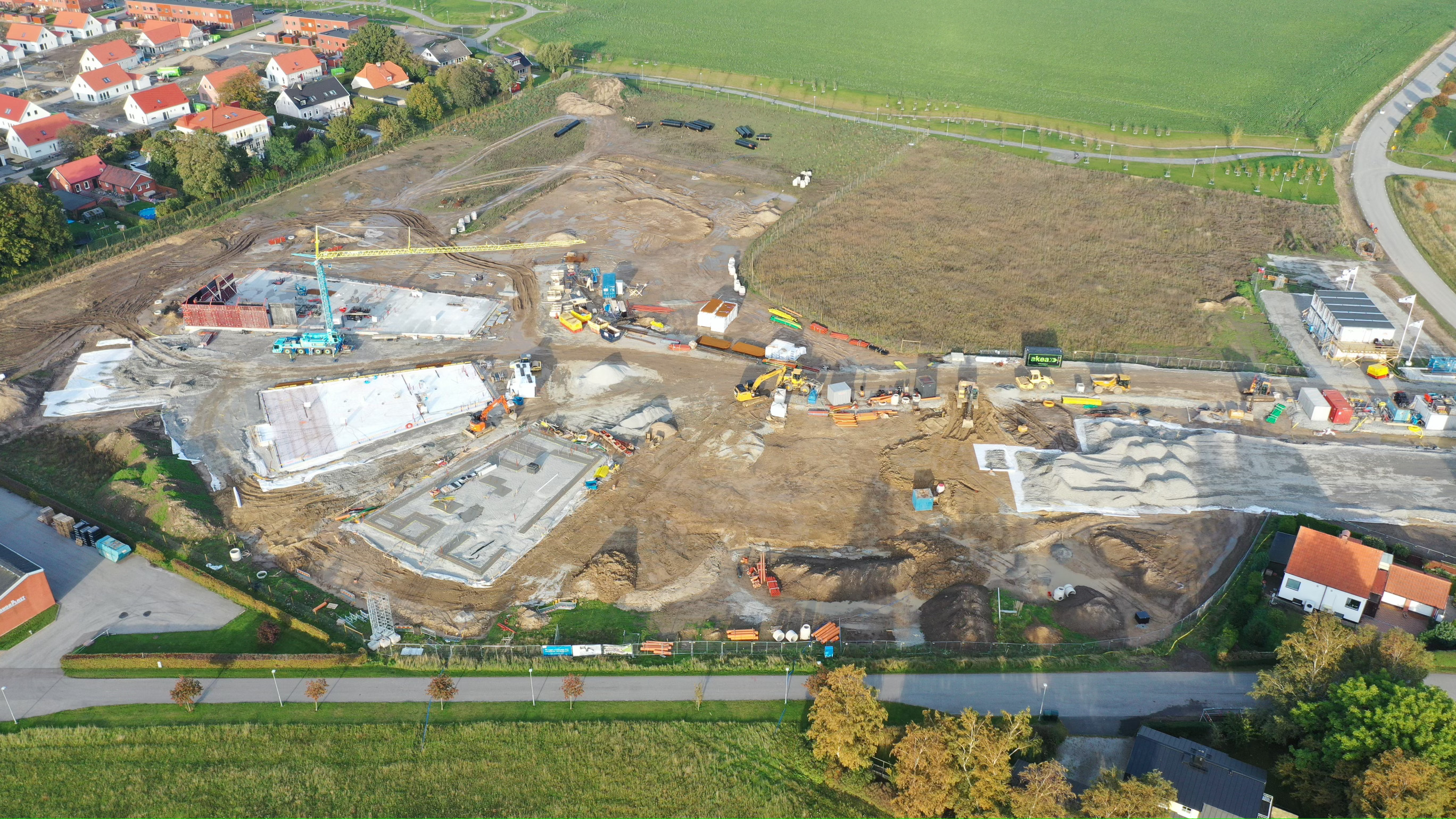

Pågående arbeten vecka 41–44, 2021
Betongplattan i flygel 40 (årskurs 4-9) är färdiggjuten. Kranen är på plats och de första betongväggarna på flygel 40 är gjutna! Arbetet med att gjuta betongväggar i denna del kommer att fortsätta de närmsta veckorna till alla betongväggar på plan 1 är klara.
Under vecka 41 gjuts även betongplattan till flygel 30 (årskurs F-3) och även här kommer vi att påbörja resningen av stommen.
I flygel 20 (del för slöjd, bild mm) pågår gjutning av tegelsocklar och så småningom gjuts även denna betongplatta.
I skolans mittdel, i den s.k. ”Ellipsen”, påbörjas mindre gjutningar under vecka 42 och sedan är det full fart framåt för att även få färdigt denna del för gjutning av plattan.
Markentreprenörerna fortsätter med arbetet att lägga ner dagvattenledningar runt skolan och det som ska bli skolans parkering förbereds. Framöver kommer det fortsätta att gå tunga transporter med material och schaktmassor till och från arbetsplatsen.

Pågående arbeten vecka 39–42, 2021
Snart gjuts den första delen av betongplattan på flygel 40 (årskurs 4-9). I denna del kommer det sedan att påbörjas gjutning av de första betongväggarna. Lyftkran anländer vecka 40 för att lyfta de tunga formelementen som krävs vid platsgjutning av betongväggarna.
Gjutningarna av betongsulor i Flygel 30 (årskurs F-3) är klara och nu pågår resterande arbeten med tegelsocklar och därefter kommer isoleringsarbeten att starta för att förbereda inför gjutning av även denna betongplatta.
I Flygel 20 (specialsalar) är inre VS klart och schakt pågår för att forma och gjuta betongsulor.
Markentreprenörerna fortsätter med arbetet att lägga ner dagvattenledningar som ska hantera och leda bort regnvatten på skolan samt förbereder en ny infartsväg till arbetsplatsen som senare kommer bli skolans parkering. Det kommer fortsätta att gå tunga transporter med material och schaktmassor till och från arbetsplatsen.
Pågående arbeten vecka 36-39, 2021
Full fart i Hököpinge! De första gjutningarna av betongsulor i Flygel 40 (där årskull 4-9 kommer hålla till) genomförs och form- och isoleringsarbeten påbörjas för att förbereda för gjutningen av betongplattan. Avlopp grävs ner för Flygel 30 som så småningom kommer inhysa årskull F-3 kommer hålla till. Markentreprenörerna fortsätter med arbetet att lägga ner dagvattenledningar runt skolan. Framöver kommer det fortsätta att gå tunga transporter med material och schaktmassor till och från arbetsplatsen.
Pågående arbeten vecka 33-36, 2021
Arbetena har kommit igång igen efter semestrarna och just nu grävs och schaktas det för fullt på arbetsplatsen där bland annat dag- och avloppsledningar grävs ner. Samtidigt pågår förberedande arbete med armering och formning inför kommande gjutningar av sulor.
Byggbodarna har även kommit på plats men en del etableringsarbeten kvarstår innan allting är i på plats.
Framöver kommer det fortsätta att gå en del tunga transporter till och från arbetsplatsen.
